Tăng tốc thi công, đưa đường dây 220 kV Than Uyên - Lào Cai về đích đúng kế hoạch tháng 9
![]() |
| Lãnh đạo EVNNPT chủ trì cuộc họp rà soát tiến độ dự án đường dây 220 kV Than Uyên – Lào Cai - Ảnh: EVNNPT |
Tổng công ty Truyền tải điện quốc gia (EVNNPT) vừa có cuộc họp điều hành tiến độ, rà soát các khó khăn vướng mắc của dự án đường dây 220 kV Than Uyên – Lào Cai với các đơn vị liên quan.
Dự án còn nhiều khó khăn cần tập trung tháo gỡ
Dự án đường dây 220 kV Than Uyên – Lào Cai do EVNNPT làm chủ đầu tư, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) quản lý điều hành dự án; sau khi hoàn thành sẽ được bàn giao cho Công ty Truyền tải điện 1 (PTC1) quản lý vận hành.
Công trình có quy mô xây dựng mới đường dây 220 kV hai mạch từ trạm biến áp (TBA) 220 kV Than Uyên (Lai Châu) đến TBA 500 kV Lào Cai, với chiều dài gần 75 km gồm 160 vị trí cột. Trong quá trình triển khai phát sinh thêm 4 khoảng cột do điều chỉnh hướng tuyến theo yêu cầu của tỉnh Lào Cai.
Tuyến đi qua xã Mường Than (tỉnh Lai Châu) với chiều dài 5,8 km và 9 xã của tỉnh Lào Cai gồm: Nậm Xé, Minh Lương, Dương Quỳ, Văn Bàn, Nậm Chày, Võ Lao, Tằng Loỏng, Bảo Thắng và Xuân Quang, với chiều dài gần 69 km.
Sau khi hoàn thành, dự án sẽ tăng cường năng lực truyền tải điện, giải tỏa công suất các nhà máy thủy điện khu vực Lai Châu, Lào Cai, bổ sung nguồn điện cho hệ thống điện quốc gia, góp phần bảo đảm cung cấp điện an toàn, ổn định, đồng thời giảm tổn thất điện năng, nâng cao hiệu quả sản xuất kinh doanh của EVN và tạo động lực phát triển kinh tế - xã hội cho địa phương.
Báo cáo tại cuộc họp, ông Vũ Tất Thành, Phó Giám đốc NPMB cho biết, đến nay các địa phương đã bàn giao mặt bằng 110/160 vị trí móng, còn 50 vị trí chưa bàn giao.
Trong số này, 34 vị trí thuộc đoạn tuyến điều chỉnh đã hoàn thành trích lục bản đồ, xác định chủ sử dụng đất và đang kiểm đếm, phấn đấu hoàn thành chi trả bồi thường, bàn giao mặt bằng thi công móng trong đầu tháng 8/2026.
Đối với 16 vị trí còn lại, các địa phương đang tập trung tháo gỡ các vướng mắc liên quan đến thủ tục đất rừng, tận thu lâm sản, phê duyệt phương án bồi thường và giải quyết tranh chấp đất đai.
Đối với hành lang tuyến, hiện mới bàn giao được 34/84 khoảng néo; 50 khoảng néo còn lại đang được các địa phương triển khai kiểm đếm, lập, thẩm định và phê duyệt phương án bồi thường để đáp ứng tiến độ thi công.
Về thi công, các nhà thầu đã hoàn thành 96 vị trí móng, đang thi công 13 vị trí; dựng xong cột tại 89 vị trí, đang dựng 3 vị trí; hoàn thành kéo dây 13 khoảng néo và đang triển khai tại 2 khoảng néo.
Ngoài những khó khăn về giải phóng mặt bằng, dự án còn gặp nhiều trở ngại do địa chất phức tạp, nhiều vị trí móng có khối lượng đá cứng lớn, phải san gạt nhiều, xuất hiện sạt lở taluy tại một số vị trí; thời tiết mưa kéo dài cũng ảnh hưởng đáng kể đến tiến độ thi công.
![]() |

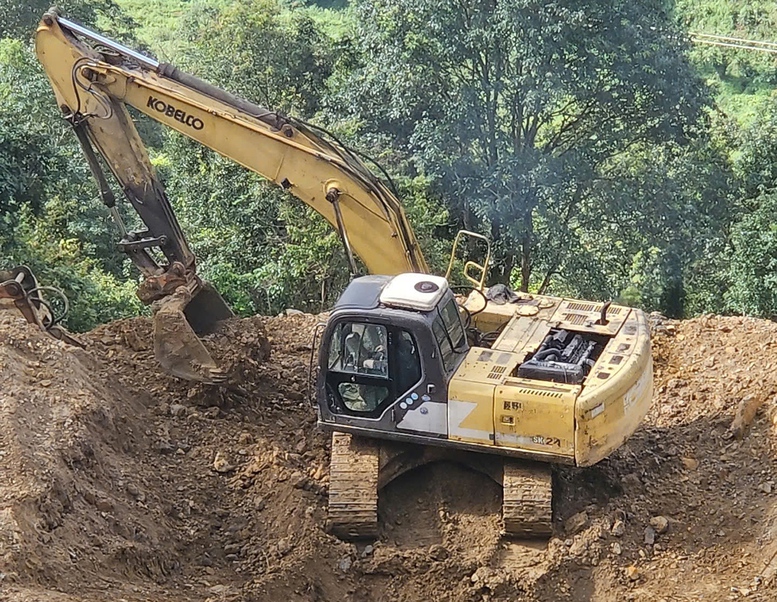

| San gạt, thi công móng dự án đường dây 220 kV Than Uyên – Lào Cai - Ảnh: VGP/Toàn Thắng |
Huy động tối đa nguồn lực, quyết tâm đưa dự án về đích đúng tiến độ
Đại diện các đơn vị thi công cho biết địa hình hiểm trở, nhiều vị trí cột nằm trên núi cao, thời tiết mưa nhiều khiến việc vận chuyển vật tư, tổ chức thi công gặp nhiều khó khăn. Tuy nhiên, các nhà thầu cam kết huy động tối đa nhân lực, thiết bị, tăng ca, tăng mũi thi công để bù tiến độ, bảo đảm chất lượng công trình và an toàn lao động.
Các đơn vị cũng mong muốn tiếp tục nhận được sự hỗ trợ của EVNNPT, NPMB, PTC1 cùng chính quyền địa phương trong công tác bồi thường, giải phóng mặt bằng để sớm hoàn thành dự án.
Kiểm tra hiện trường và chủ trì cuộc họp điều hành tiến độ, Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi nhấn mạnh: Đây là dự án truyền tải điện trọng điểm, có ý nghĩa đặc biệt quan trọng trong việc giải tỏa công suất các nguồn thủy điện khu vực Tây Bắc, tăng cường khả năng cung cấp điện cho hệ thống điện quốc gia, đồng thời góp phần phát triển kinh tế - xã hội và tăng nguồn thu ngân sách cho các địa phương.
Theo ông Hoàng Xuân Khôi, dự án nhận được sự quan tâm chỉ đạo sát sao của lãnh đạo EVN, vì vậy các đơn vị tham gia dự án cần xác định phải hoàn thành công trình trong thời gian sớm nhất. Tất cả các đơn vị lấy mốc đóng điện ngày 30/9/2026 làm mục tiêu xuyên suốt để điều hành toàn bộ tiến độ dự án.
Đối với NPMB, cần tiếp tục phối hợp chặt chẽ với chính quyền địa phương và các nhà thầu, đẩy mạnh tuyên truyền, vận động người dân đồng thuận bàn giao mặt bằng; bám sát chính quyền các cấp để kịp thời tháo gỡ khó khăn phát sinh.
Riêng các vị trí điều chỉnh hướng tuyến, NPMB phải khẩn trương phối hợp với tỉnh Lào Cai thống nhất phương án tối ưu, hài hòa lợi ích giữa địa phương và ngành Điện; nếu phát sinh vướng mắc phải báo cáo ngay EVNNPT để kịp thời xử lý.
Lãnh đạo EVNNPT cũng yêu cầu lãnh đạo NPMB "cắm chốt" tại hiện trường, trực tiếp chỉ đạo, xử lý ngay các khó khăn phát sinh trong quá trình thi công. Các ban chức năng của EVNNPT phải phối hợp, hỗ trợ tối đa NPMB trong giải quyết thủ tục, tham gia làm việc với địa phương để tháo gỡ các vướng mắc về bồi thường, giải phóng mặt bằng, đồng thời đồng hành cùng NPMB trong công tác điều hành công trường, bảo đảm tiến độ đúc móng, dựng cột, kéo dây và đóng điện dự án.
Đối với các nhà thầu, Quyền Tổng giám đốc EVNNPT yêu cầu tiếp tục huy động tối đa nhân lực, máy móc, thiết bị, tăng cường phối hợp giữa các đơn vị thi công để đẩy nhanh tiến độ, quyết tâm đưa công trình về đích đúng kế hoạch.
Tin liên quan
Tin mới hơn
Tổng Bí thư, Chủ tịch nước Tô Lâm dâng hương tưởng niệm Anh hùng liệt sĩ
16:04 | 18/07/2026 Tin tức
Xúc động xem trưng bày "Thanh xuân gửi lại"
11:33 | 18/07/2026 Văn hóa - Xã hội
Khai mạc Hội chợ Thương mại và sản phẩm OCOP tỉnh Vĩnh Long
07:00 | 18/07/2026 Tin tức
Thêm 14 sản phẩm được công nhận OCOP tại Thành phố Hồ Chí Minh
16:00 | 17/07/2026 OCOP
Góp phần tôn vinh những tấm gương sáng vì sức khỏe cộng đồng
15:26 | 17/07/2026 Tin tức
Hội thi sản phẩm làng nghề Hà Nội 2026: Lan tỏa giá trị nghề truyền thống
15:00 | 17/07/2026 Tin tức
Tin khác
Hà Nội: Rà soát kỹ di tích, làng nghề trong dự án trục Đại lộ cảnh quan sông Hồng
07:00 | 17/07/2026 Tin tức
Vươn lên làm giàu từ mô hình trồng nho sữa ở xã Liên Minh
12:01 | 16/07/2026 Khởi nghiệp
Đổi mới công nghệ, làng nghề truyền thống tăng sức cạnh tranh trên thị trường
08:53 | 16/07/2026 Khuyến công
Hà Nội tăng tốc chuẩn hóa, kết nối, ‘làm sạch’ dữ liệu đất đai toàn thành phố
08:41 | 16/07/2026 Nông thôn mới
Cựu chiến binh, thương binh Đàm Văn Đức sáng danh " Bộ đội Cụ Hồ"
07:00 | 16/07/2026 Tin tức
Những nan tre kể chuyện trăm năm làng nghề Thủ Sĩ
15:05 | 15/07/2026 Làng nghề, nghệ nhân
Giữ nghề để thời gian không lãng quên
14:41 | 15/07/2026 Làng nghề, nghệ nhân
Định hình không gian phát triển mới cho ngành du lịch Quảng Ninh
14:25 | 15/07/2026 Tin tức
Tổng Bí thư, Chủ tịch nước: Tiếp tục rà soát, giải quyết đầy đủ chính sách đối với người có công và thân nhân
14:12 | 15/07/2026 Tin tức
Khoảng trống sản phẩm OCOP du lịch cần được lấp đầy
16:46 | 14/07/2026 Tin tức
Kết luận của Tổng Bí thư, Chủ tịch nước Tô Lâm về công tác phòng, chống thiên tai
16:41 | 14/07/2026 Tin tức
Bốn nguồn vốn vay ưu đãi cho chủ thể OCOP: vay ở đâu, cần điều kiện gì, lãi suất bao nhiêu
16:25 | 14/07/2026 Tin tức
Để văn hóa thực sự trở thành nền tảng tinh thần và động lực phát triển bền vững của Thủ đô
08:55 | 14/07/2026 Văn hóa - Xã hội
Hà Nội đẩy mạnh xây dựng cơ sở dữ liệu đất đai: Hướng tới nền hành chính hiện đại, phục vụ người dân tốt hơn
14:16 | 13/07/2026 Tin tức
Văn hóa ẩm thực: Đòn bẩy xây dựng thương hiệu du lịch Việt Nam
14:00 | 13/07/2026 Làng nghề, nghệ nhân
Lạng Sơn: Ươm mùa vàng từ giống mới
08:00 Nông thôn mới
Quãng Ngãi công nhận sản phẩm công nông thôn tiêu biểu
07:00 Khuyến công
Mùa vừng ở xã Đức Quang
07:00 Nông thôn mới
Pure Cocoa Powder của Đồng Nai vinh dự là sản phẩm công nghiệp nông thôn Quốc gia
07:00 Khuyến công
Tổng Bí thư, Chủ tịch nước Tô Lâm dâng hương tưởng niệm Anh hùng liệt sĩ
16:04 Tin tức
